Herbouw clubhuis

https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210107_160232.jpg

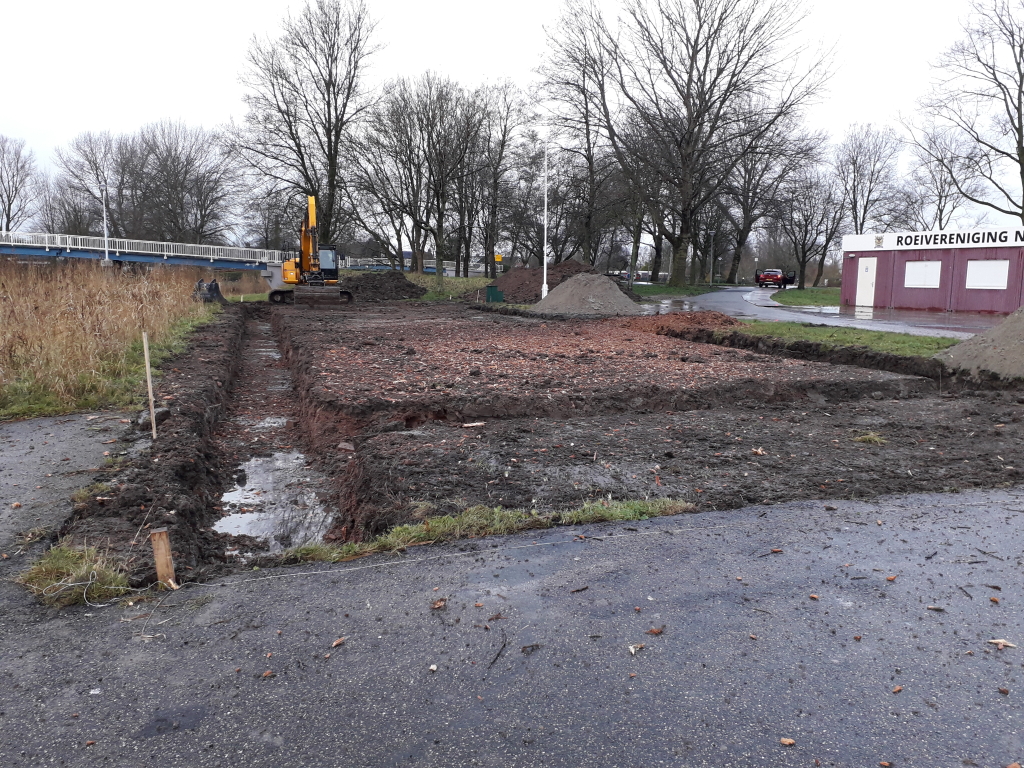

AFGRAVEN BOUWVLAK
HET BEGIN VAN DE HERBOUW

De nieuwbouw van het clubhuis is begonnen met het afgraven van het bouwvlak. Op deze plek zal later de bekisting voor de rinblak gemaakt worden. Daarop wordt later de vloer gestort.

HEIPALEN
EEN STEVIGE BASIS

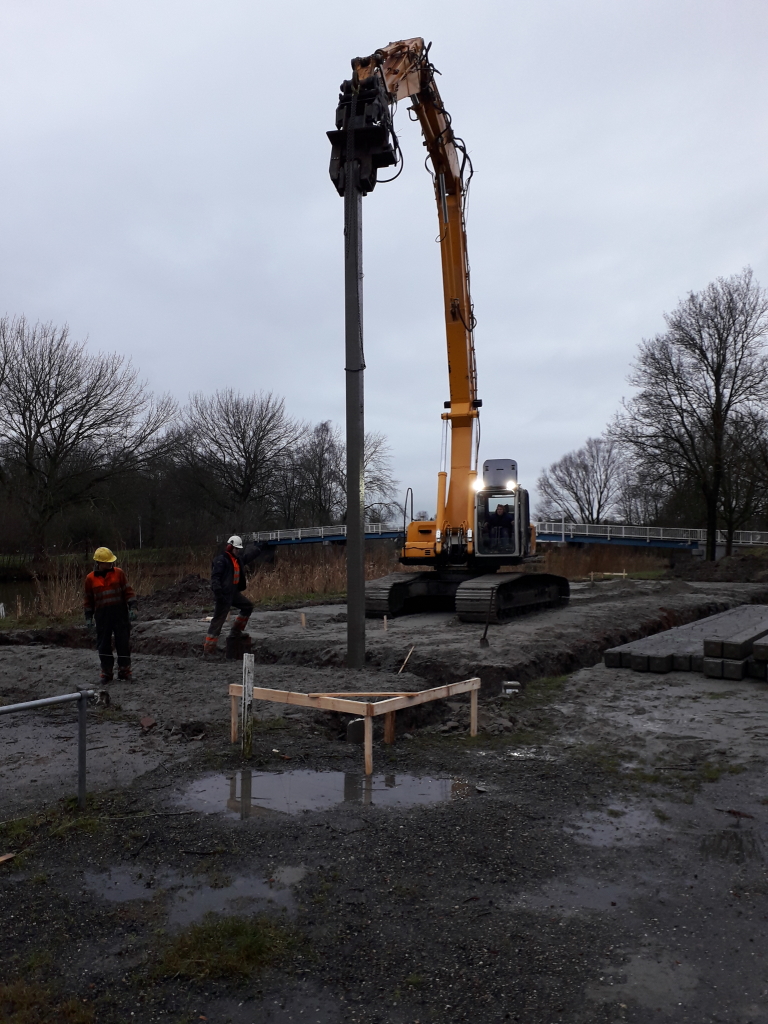

Na het afgraven van het bouwvlak worden de heipalen in de grond gebracht. In totaal komen er 73 palen in de grond van ieder 11 meter lang. De heipalen zijn de grond in getrild en zijn allemaal binnen een dag in de grond gebracht.

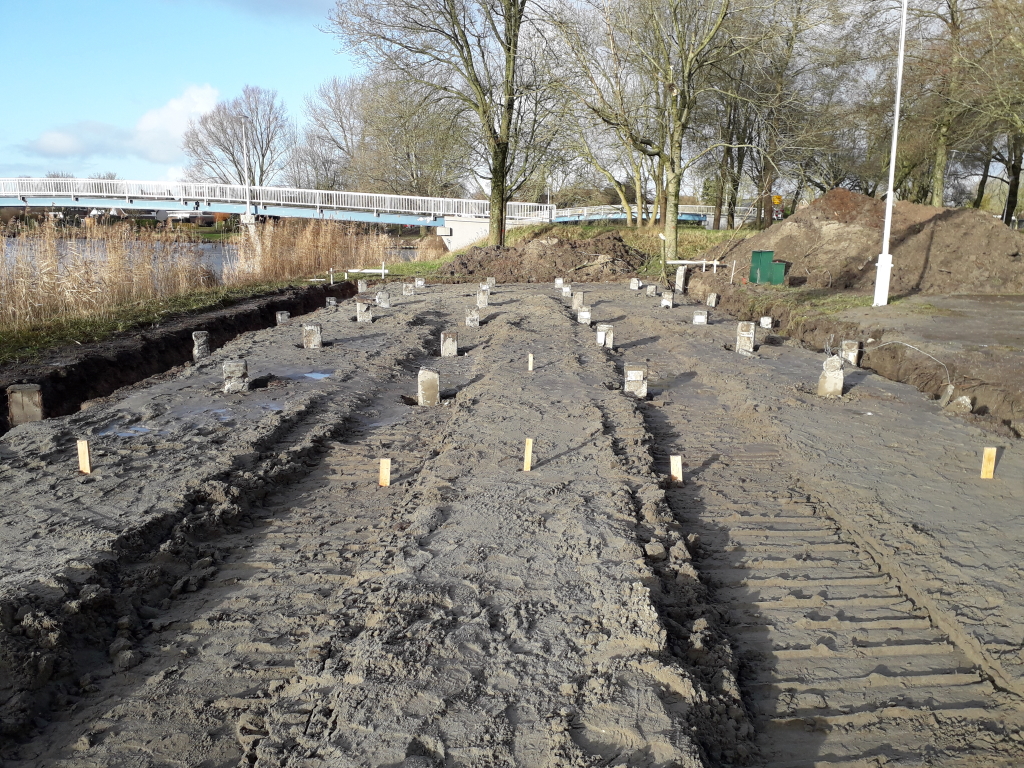

Alle palen waar de ringbalk op gestort gaat worden

Op deze heipalen wordt straks de ringbalk gestort.

Op deze palen komt de vloer van het clubhuis te rusten.

Op deze palen zal de vloer van het clubhuis straks rusten.

https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210112_085336.jpg
https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210119_085446.jpg

KOPPENSNELLEN
BLOOTLEGGEN WAPENINGSSTAVEN

Als de heipalen in de grond zitten, dan gaat er een koppensneller aan de slag. Bij het koppensnellen wordt door verwijdering van beton aan de bovenzijde van de paal, de wapening (de stalen wapeningsstaven) blootgelegd.

Bovendien worden hiermee alle heipalen op dezelfde hoogte gebracht, zodat de vloer er straks vlak op gelegd kan worden.

PIEPSCHUIM
AANLEG RINGBALK

De ringbalk, die later wordt aangebracht, wordt gestort in kisten gemaakt van piepschuim. Op de foto rechts is te zien dat de kisten al volledit zijn aangebracht. Ook is de wapening in de kist inmiddels aangebracht.

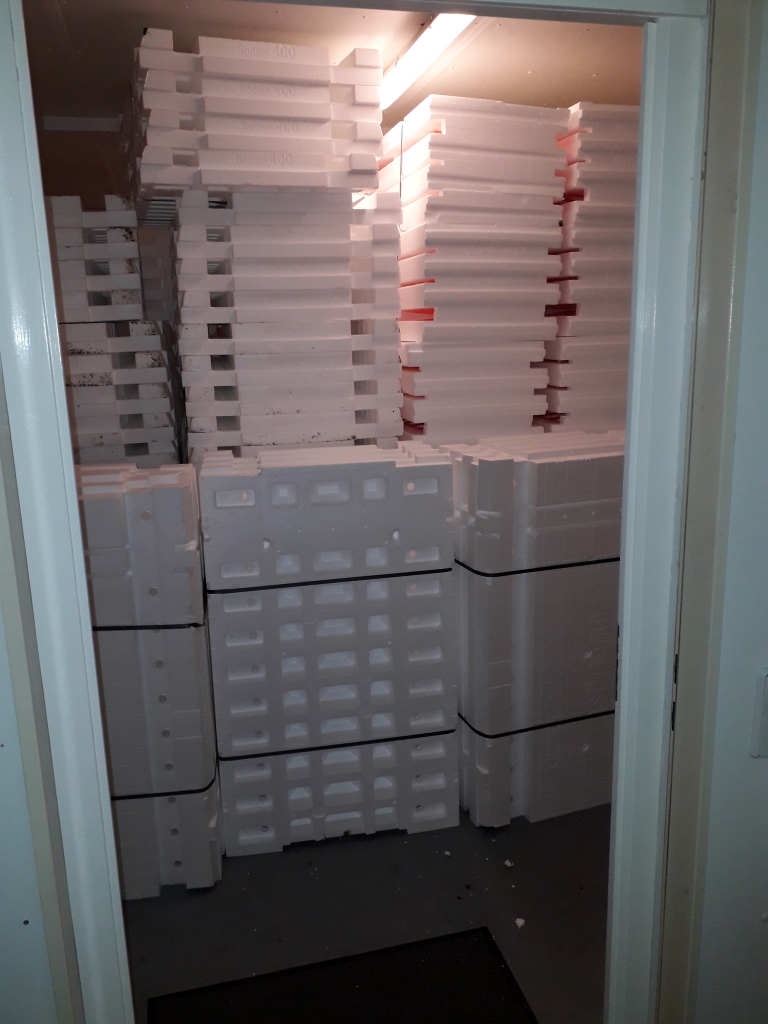

Ergometerruimte blijkt ook een goede opslagruimte te zijn

Voordat de piepschuimen kisten werden aangebracht, deed de ergo-ruimte tijdelijk dienst als opslag voor het materiaal.

Storten van de ringbalk in volle gang

Het storten van de ringbalk is op deze foto in volle gang. Ook de draadeinden waar later de kolommen van de draagconstructie op komen zijn al gemonteerd op de bekisting.

https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210121_170800.jpg
https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210203_161257.jpg

OVERZICHT
VOOR HET STORTEN VAN DE VLOER

De isolatieplaten die onder de betonvloer komen zijn aangebracht. Verder zijn alle leidingen voor water en elektra alvast getrokken. Ook zijn de stalen matten die in de vloer komen alvast neer gelegd en onderling aan elkaar verbonden. De houtenbekisting voor de vloer zit er ook al omheen. In totaal zit er in de fundering 5 ton (!) staal verwerkt.

STORTEN VLOER
BETON, BETON EN NOG EENS BETON

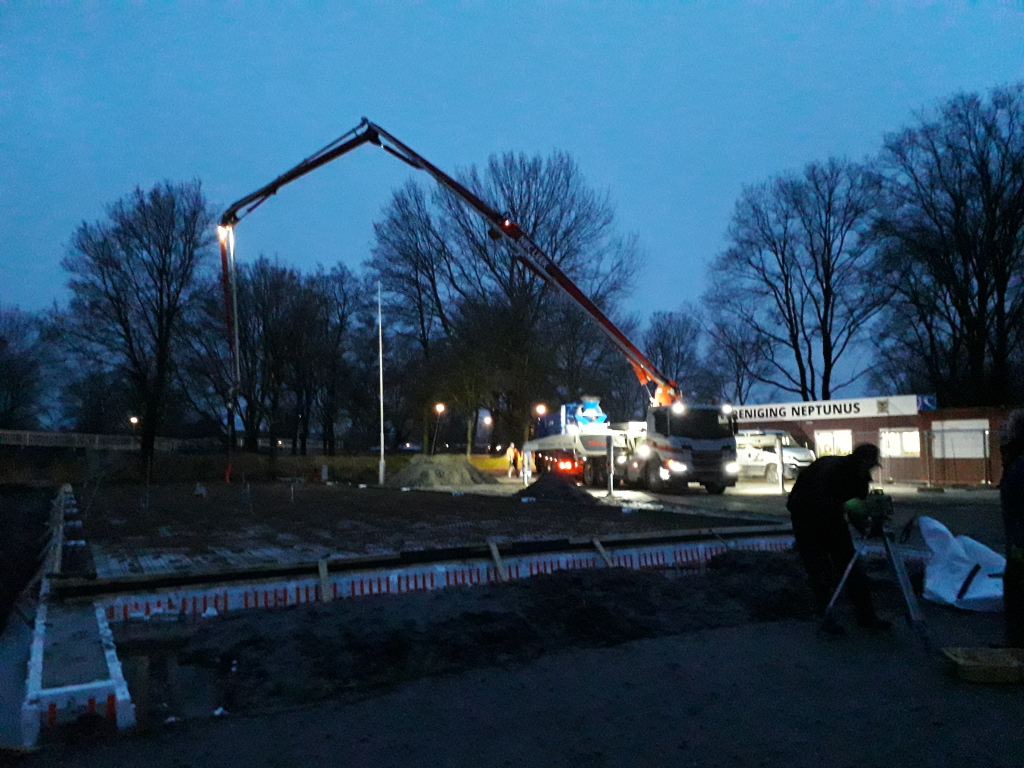

Op vrijdagochtend 7 februari wordt in alle vroegte begonnen met het storten van de betonnen vloer. In totaal wordt er ongeveer 75 kuub beton gestort.

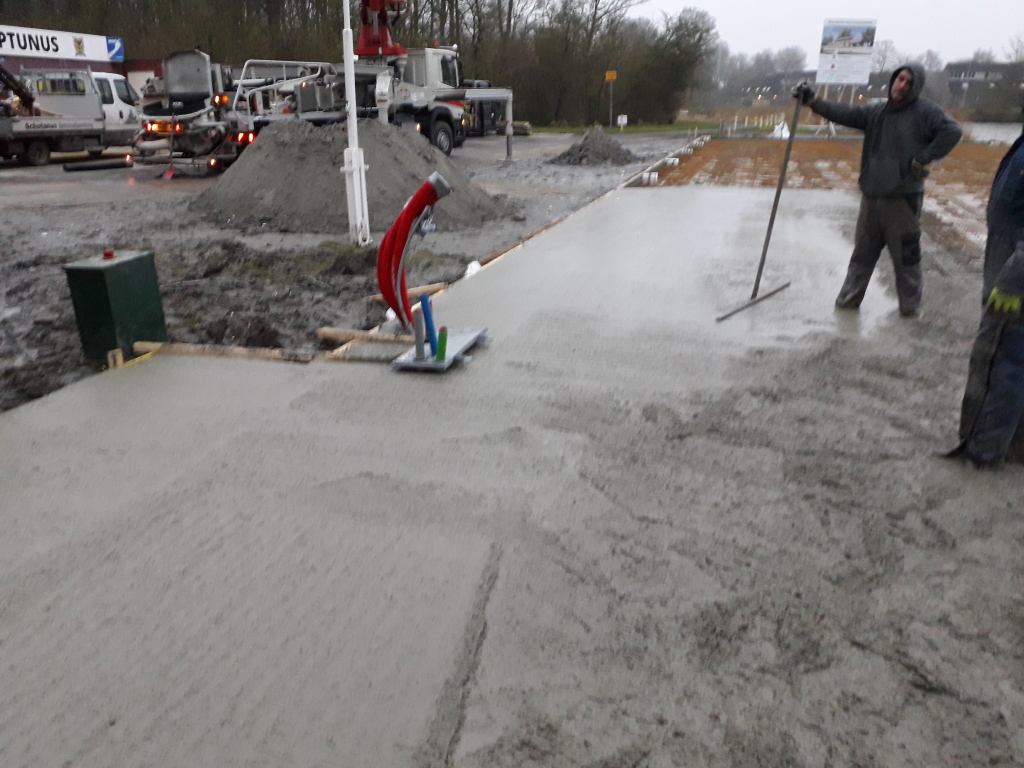

Eerste beton gestort

Het eerste gedeelte van de ongeveer 75 kuub beton zit er in. De plek waar de meterkast komt is al te zien.

Na het storten komt het vlinderen

Er wordt druk gevlinderd om de vloer zo glad mogelijk te krijgen. Een dikke regenbui verpeste het vlinderen. Hierdoor moet de vloer later nog een keer opgeschuurd worden en vervolgens worden gecoat.

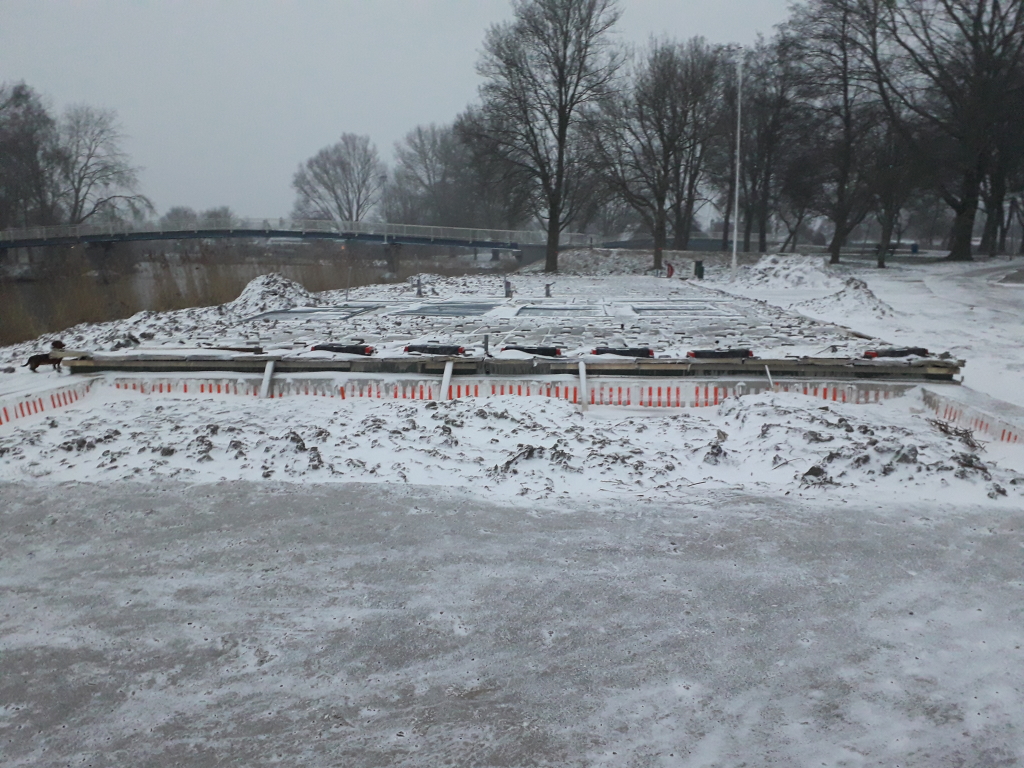

Beton storten op 7 februari
https://www.kzrvneptunus.nl/rv/wp-content/uploads/2021/02/20210207_173214.jpg

UITHARDEN
VORST- EN SNEEUWBESCHERMING

De vloer is de dag na het storten bedekt met glaswol isolatieplaten om te voorkomen dat het bovenste laagje beton er door de vorst niet af vriest. De vloer moet nu ongeveer 10 dagen uitharden voordat er verder gegaan kan worden met de bouw.

KOM EENS LANGS IN ONS CLUBHUIS

Over de vereniging

Postadres:
Heerd 18
9932 CE DELFZIJL

Adres roeivereniging:
Vlotterspad 20
DELFZIJL

Roeitijden

Di. en do.: 09:30u. - 12:30u.
Do. avond: 19:00u. - 21:00u.
Za. en zo.: 10:00 uur - 12:00 uur

(c) Roeivereniging Neptunus - Realisatie: Lex Emmens
